機組主控制室

運行人員在做點火準備

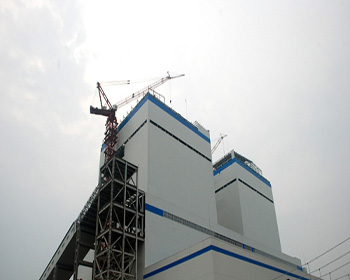

封閉后的鍋爐廠房
20日21時10分,由黑龍江省火電三公司承建的國產首臺大容量塔式爐華能九臺電廠2×660MW工程1號機組,實現鍋爐點火一次成功,這是該工程繼7月5日順利完成水壓試驗之后完成的又一重要里程碑工期。 據悉,該工程安裝的鍋爐是我國第一臺大容量燃褐煤塔式鍋爐,以低發熱值、褐煤為燃料的塔式鍋爐是我國火力發電鍋爐設計制造技術的進步,為推進節能減排、凈化環境做出了突出貢獻,是我國民族電力工業的進步,為國產超臨界塔式爐的建設翻開了嶄新的一頁。 華能九臺電廠1號機組塔式爐是我國第一臺采用風扇磨制粉系統的鍋爐。它的焊口量、安裝工程量都超過國內引進型1000MW機組的工作量。工程鍋爐水壓一次成功之后,黑龍江省火電三公司僅用45天的時間,實現鍋爐點火一次成功,從鍋爐鋼架吊裝到點火成功用了358天,工期比計劃工期提前12個月,再次創造了全國先進工期記錄。
|
